| 項 目 | 内 容 |
| 諸 元 等 | |
| ダム名 | 嘉瀬川(かせがわ)ダム |
| ダムの所在地(右岸) | 佐賀県佐賀市富士町 |
| ダムの所在地(左岸) | 佐賀県佐賀市富士町 |
| 水系河川名 | 1級河川嘉瀬川水系嘉瀬川 |
| 事業名 | 嘉瀬川ダム本体建設(三期)工事 |
| 発注者名 | 国土交通省九州地方整備局 |
| 受注者名 | 鹿島・青木あすなろ・松尾特定建設工事共同企業体 |
| ダムの型式 | 重力式コンクリートダム |
| ダムの目的 | F,N,A,W,I,P |
| 堤高(m) | 99m |
| 堤頂長(m) | 454.5m |
| 堤体積(m3) | 975,000m3 |
| 天端標高(EL m) | 304m |
| 全体工期(着工から竣工まで) | 2005年2月〜2012年3月 |
| 休止期間 | |
| ダムの特徴 | 左岸アバット部(BL5〜BL10)にかけて変質部が存在し、上下流長最大88mの大きなマットコンクリートの上に堤体がのる変則的な構造となっている。 |
| 転 流 工 | |
| 工期 | |
| 転流方式 | 堤外仮排水路(トンネル) |
| 通水断面積(u) | 22.4u |
| 水路延長(m) | 440m |
| トンネル延長(m) | 440m |
| 対象流量(m3/sec) | 210m |
| 越流超過確率(回/年) | 1回/年 |
| 上流仮締切型式 | 台形CSG |
| 転流工施工業者名(一括発注、分離発注) | 福田組(分離発注) |
| 堤体基礎掘削工 | |
| 工期 | 平成17年9月〜平成18年12月 |
| ダムサイトの地質(岩の種類・岩級区分) | 深成岩類 両雲母花崗岩類 |
| 堤体基礎掘削量 | 1,097,000m3 |
| コンクリート工 | |
| 打設工期 | 平成19年10月〜平成21年11月 |
| 打設休止期間 | |
| コンクリートダム本体打設工法 | RCD、巡航RCD、ELCM |
| コンクリートダム本体打設運搬設備 | 13t級ケーブルクレーン×2基、SP−TOM |
| フィルダム洪水吐打設工法 | |
| 堤体コンクリート打設量(進捗率) | 100% |
| RCD工法の場合:RCDコンクリート打設量 | 570,000m3 |
| フィルダムの場合:洪水吐コンクリート量 | |
| 暑中コンクリート対策工 | 工事事務所の指示により冷却水のみ |
| 寒中コンクリート対策工 | ボイラー設備を自主的に使用 |
| 堤 体 盛 立 工 | |
| 盛立工期 | |
| 盛立休止期間 | |
| 堤体盛立量(進捗率)(m3) | |
| 骨 材 関 係 | |
| 原石の種類 | 花崗岩 |
| 骨材の岩質・種類・Gmax | 花崗岩・80mm |
| 骨材の岩級区分 | CL級以上 |
| 原石山掘削量(m3) | 他社JV |
| 原石山施工業者名(一括発注、分離発注) | 西松・奥村・フジタ(分離発注) |
| 基 礎 処 理 | |
| 工期 | 2007年3月〜2010年3月 |
| 基礎処理長(m) | 24,400m |
| 仮設備関係(配置場所、能力) | |
| 骨材プラント | 上流左岸側 450t/m |
| フィルタプラント | |
| コンクリート製造設備 | 2.25m3 2型 2基 |
| 濁水プラント | 堤体用 240t/h |
| 補助運搬設備 | |
| 関 連 行 事 | |
| 転流式 | |
| 初打設or盛立開始 | 平成19年10月2日 |
| 定礎式 | 平成20年04月20日 |
| 最終打設or盛立終了 | 平成22年02月26日 |
| 試験湛水開始 | 平成22年10月19日 |
| 竣工式 | 未定 |
| 地域行事 | 未定 |
| そ の 他 | |
| 主要職員(役職、氏名、所属会社) |
所 長:古本 浩一 (鹿島建設) 副所長:吉田 光博 (青木あすなろ建設) 次 長:内野 勝徳 (松尾建設) |
| 記入日 | 2012年2月 |
| 問合先 | |
| 添付写真説明 | |

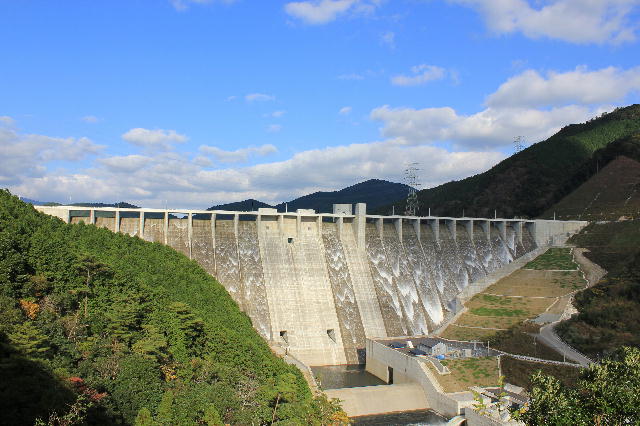

| 添付写真1 | 越流状況 堤体全景 平成23年11月 |

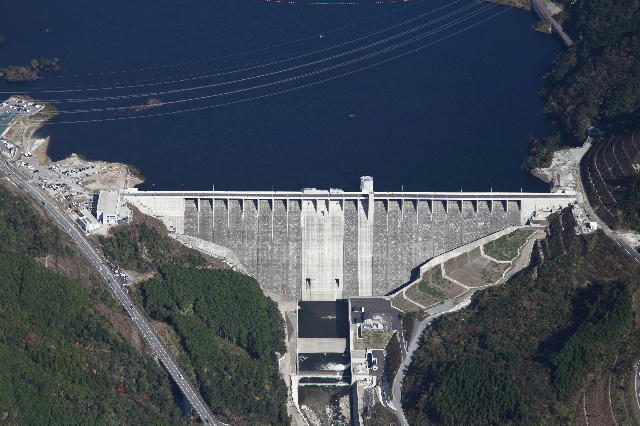

| 添付写真2 | 越流状況 堤体近景 平成23年11月 |
