| 項 目 | 内 容 |
| 諸 元 等 | |
| ダム名 | 平瀬(ひらせ)ダム |
| ダムの所在地(右岸) | 山口県岩国市錦町広瀬字沼田原 |
| ダムの所在地(左岸) | 山口県岩国市錦町広瀬字長尾 |
| 水系河川名 | 二級河川錦川水系錦川 |
| 事業名 | 錦川総合開発事業平瀬ダム建設工事 |
| 発注者名 | 山口県 |
| 受注者名 | 清水建設・五洋建設・井森工業・ナルキ特定建設工事共同企業体 |
| ダムの型式 | 重力式コンクリートダム |
| ダムの目的 | F、N、W、P |
| 堤高(m) | 73.0m |
| 堤頂長(m) | 300.0m |
| 堤体積(m3) | 340,000m3 |
| 天端標高(EL m) | EL162.0m |
| 全体工期(着工から竣工まで) | 2014年3月〜2023年3月 |
| 休止期間 | − |
| ダムの特徴 | 日本三名橋のひとつ『錦帯橋』の架かる錦川に設置される多目的ダム。 |
| 転 流 工 | |
| 工期 | 平成19年3月13日〜平成21年2月9日 |
| 転流方式 | 仮排水トンネル方式 |
| 通水断面積(u) | 46.0m2 |
| 水路延長(m) | L=540m |
| トンネル延長(m) | L=430m |
| 対象流量(m3/sec) | 410m3/s |
| 越流超過確率(回/年) | 2回/年 |
| 上流仮締切型式 | CSG工法 |
| 転流工施工業者名(一括発注、分離発注) | 洋林建設・畑原建設特定建設工事共同企業体(仮排水トンネルのみ分離発注) |
| 堤体基礎掘削工 | |
| 工期 | 平成26年12月〜平成27年10月 |
| ダムサイトの地質(岩の種類・岩級区分) | 塩基性片岩 |
| 堤体基礎掘削量 | 390,000m3 |
| コンクリート工 | |
| 打設工期 | 平成28年2月〜平成31年2月 |
| 打設休止期間 | − |
| コンクリートダム本体打設工法 | 拡張レヤ工法 |
| コンクリートダム本体打設運搬設備 | 15.5t軌索式ケーブルクレーン |
| フィルダム洪水吐打設工法 | − |
| 堤体コンクリート打設量(進捗率) | 337,451m3(100%) |
| RCD工法の場合:RCDコンクリート打設量 | − |
| フィルダムの場合:洪水吐コンクリート量 | − |
| 暑中コンクリート対策工 | 混練り水の冷却、粗骨材の冷却等。 |
| 寒中コンクリート対策工 | 混練り水に加温温水を使用。 |
| 堤 体 盛 立 工 | |
| 盛立工期 | − |
| 盛立休止期間 | − |
| 堤体盛立量(進捗率)(m3) | − |
| 骨 材 関 係 | |
| 原石の種類 | 仮置き河床砂礫 |
| 骨材の岩質・種類・Gmax | Gmax=150mm |
| 骨材の岩級区分 | − |
| 原石山掘削量(m3) | − |
| 原石山施工業者名(一括発注、分離発注) | − |
| 基 礎 処 理 | |
| 工期 | 平成28年3月〜令和4年6月 |
| 基礎処理長(m) | コンソリデーショングラウチング:3,728m、カーテングラウチング:51,618m、左岸尾根部止水改良:4,463m |
| 仮設備関係(配置場所、能力) | |
| 骨材プラント | 残土処理場内 210t/h |
| フィルタプラント | − |
| コンクリート製造設備 | 堤体左岸上流 90m3/h |
| 濁水プラント | 堤体左岸下流 200m3/h、残土処理場内 460m3/h |
| 補助運搬設備 | クローラクレーン 120t |
| 関 連 行 事 | |
| 転流式 | − |
| 初打設or盛立開始 | 2016年2月3日 |
| 定礎式 | 2016年8月4日 |
| 最終打設or盛立終了 | 2019年2月27日 |
| 試験湛水開始 | 2022年10月 |
| 竣工式 | 未定 |
| 地域行事 | − |
| そ の 他 | |
| 主要職員(役職、氏名、所属会社) |
現場代理人・監理技術者 青山晋一(清水建設) 主任技術者 中島秀義(五洋建設)、主任技術者 川野昭一(井森工業) 主任技術者 片山哲生(ナルキ) |
| 記入日 | 2022/02/28 |
| 問合先 | 平瀬ダムJV事務所 青山晋一(TEL:0827-71-0410) |
| 添付写真説明 | |

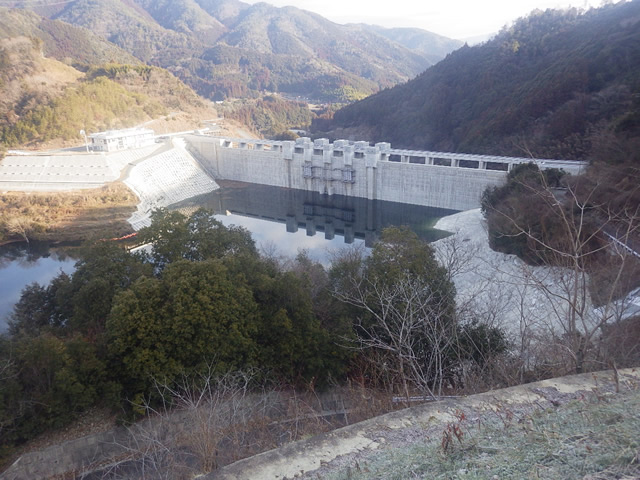

| 添付写真1 | 上流からダムサイトを望む(2023/02/17) |

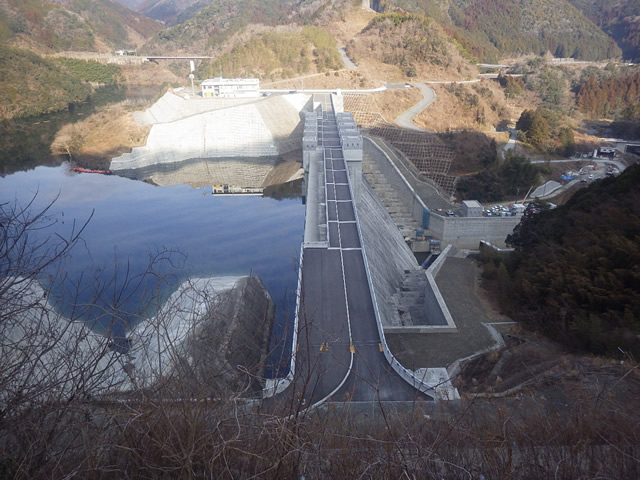

| 添付写真2 | 右岸からダムサイトを望む(2023/02/17) |
